Nội dung bài viết [hide]
- 1 Lắp đặt chiller nhà máy cần đạt mục tiêu gì?
- 2 Quy trình lắp đặt chiller theo SOP kỹ thuật
- 2.1 Khảo sát trước lắp: tải nhiệt thực tế, nhiệt độ mục tiêu, thời gian chạy, điều kiện lắp đặt
- 2.2 Bố trí thiết bị & thiết kế đường ống: vị trí đặt chiller, tuyến ống, van–lọc–bypass, tối ưu lưu lượng
- 2.3 Đồng bộ hệ giải nhiệt (tháp giải nhiệt/bơm/nước tuần hoàn) để tránh lỗi áp cao sau lắp
- 2.4 Đấu nối điện & điều khiển: nguồn điện, bảo vệ, interlock, các điểm cần kiểm an toàn
- 2.5 Chạy thử theo tải thực tế: cách test để không “chạy cho có” và tránh lỗi tái diễn
- 2.6 Hiệu chỉnh thông số vận hành: nhiệt độ cài đặt, lưu lượng, kiểm soát áp suất ngưng tụ, tối ưu điện năng
- 2.7 Bàn giao & hướng dẫn đội nhà máy: vận hành cơ bản, lịch kiểm tra ngày/tuần, dấu hiệu cần gọi kỹ sư
- 3 Lỗi thường gặp sau lắp đặt & case mini
- 4 Tư vấn lắp đặt chiller đúng chuẩn – Bảo hành kỹ thuật 12 tháng
Lắp đặt chiller nhà máy thường phát sinh lỗi không phải vì chiller kém, mà vì hệ thống không đồng bộ: tải nhiệt thực tế cao hơn dự kiến, lưu lượng nước lạnh/giải nhiệt không đủ, tháp giải nhiệt làm mát kém hoặc đường ống bố trí sai khiến chiller hay báo áp cao, không đủ lạnh và tốn điện. Để lắp đặt chiller công nghiệp chạy ổn, hãy đi theo dòng chảy hệ thống: xác nhận tải → thiết kế lưu lượng nước lạnh → đồng bộ hệ giải nhiệt/tháp → đấu điện & interlock → chạy thử theo tải thật → nghiệm thu bằng checklist.
Lắp đặt chiller nhà máy cần đạt mục tiêu gì?
Khi nào nhà máy “bắt buộc” phải lắp chiller và dấu hiệu hệ đang quá tải nhiệt
Từ khóa “lắp đặt chiller nhà máy” thường xuất hiện khi doanh nghiệp đã bước qua giai đoạn “làm mát tạm” và bắt đầu gặp các vấn đề ảnh hưởng trực tiếp đến sản lượng. Trong nhà máy nhựa, chỉ cần nhiệt độ khuôn hoặc dầu thủy lực dao động vượt ngưỡng, sản phẩm có thể cong vênh, nứt gãy và chu kỳ ép kéo dài. Với hệ HVAC trung tâm, tải tăng theo thời điểm khiến khu vực làm việc không đạt nhiệt độ, hệ điều hòa chạy quá tải và điện năng tăng mạnh.

Bạn có thể nhận biết nhu cầu lắp đặt hệ thống chiller qua các dấu hiệu rất “đời”: máy móc nóng nhanh vào giờ trưa, chất lượng sản phẩm không ổn định giữa các ca, hệ làm mát hiện tại phải “chống cháy” bằng cách tăng quạt hoặc tăng lưu lượng nước nhưng vẫn không cải thiện. Khi xuất hiện các dấu hiệu này, việc lắp chiller không còn là tối ưu, mà là yêu cầu để ổn định quy trình.
Quan trọng hơn: nếu nhà máy đã chạy 2–3 ca, hoặc tăng số lượng máy chạy đồng thời, tải nhiệt thường không tăng tuyến tính. Nhiều đội vận hành ước lượng theo cảm giác nên chọn sai công suất, dẫn đến lắp xong vẫn không giải quyết triệt để.
Rủi ro nếu lắp sai: áp cao, không đủ lạnh, tốn điện và dừng máy
Sai lắp đặt chiller thường không “lộ” ngay trong ngày đầu. Hệ thống có thể chạy ổn lúc sáng, nhưng đến trưa nắng hoặc khi tải tăng thì bắt đầu lỗi. Ba nhóm rủi ro phổ biến nhất là:
- Lỗi áp cao sau lắp: thường do tháp giải nhiệt làm mát kém, lưu lượng nước giải nhiệt thấp, dàn ngưng trao đổi nhiệt kém hoặc đường ống/bypass bố trí sai.
- Không đủ lạnh/dao động nhiệt: có thể do tải thực tế vượt dự kiến, lưu lượng nước lạnh không đạt thiết kế, xả khí kém hoặc cảm biến/điều khiển chưa hiệu chỉnh đúng.
- Tốn điện bất thường: thường xuất phát từ lựa chọn công suất không tối ưu, bơm chạy sai điểm làm việc, tháp giải nhiệt hoạt động kém khiến áp suất ngưng tụ cao và máy nén phải “gồng”.
Trong nhà máy, rủi ro lớn nhất không chỉ là chi phí sửa mà là downtime: dừng máy đúng lúc đang chạy đơn hàng. Vì vậy SOP lắp đặt và checklist nghiệm thu không phải thủ tục giấy tờ, mà là “bảo hiểm vận hành”.
Vì sao lắp đặt phải nhìn theo hệ thống (tải → nước lạnh → giải nhiệt → tháp) thay vì chỉ nhìn “máy chiller”

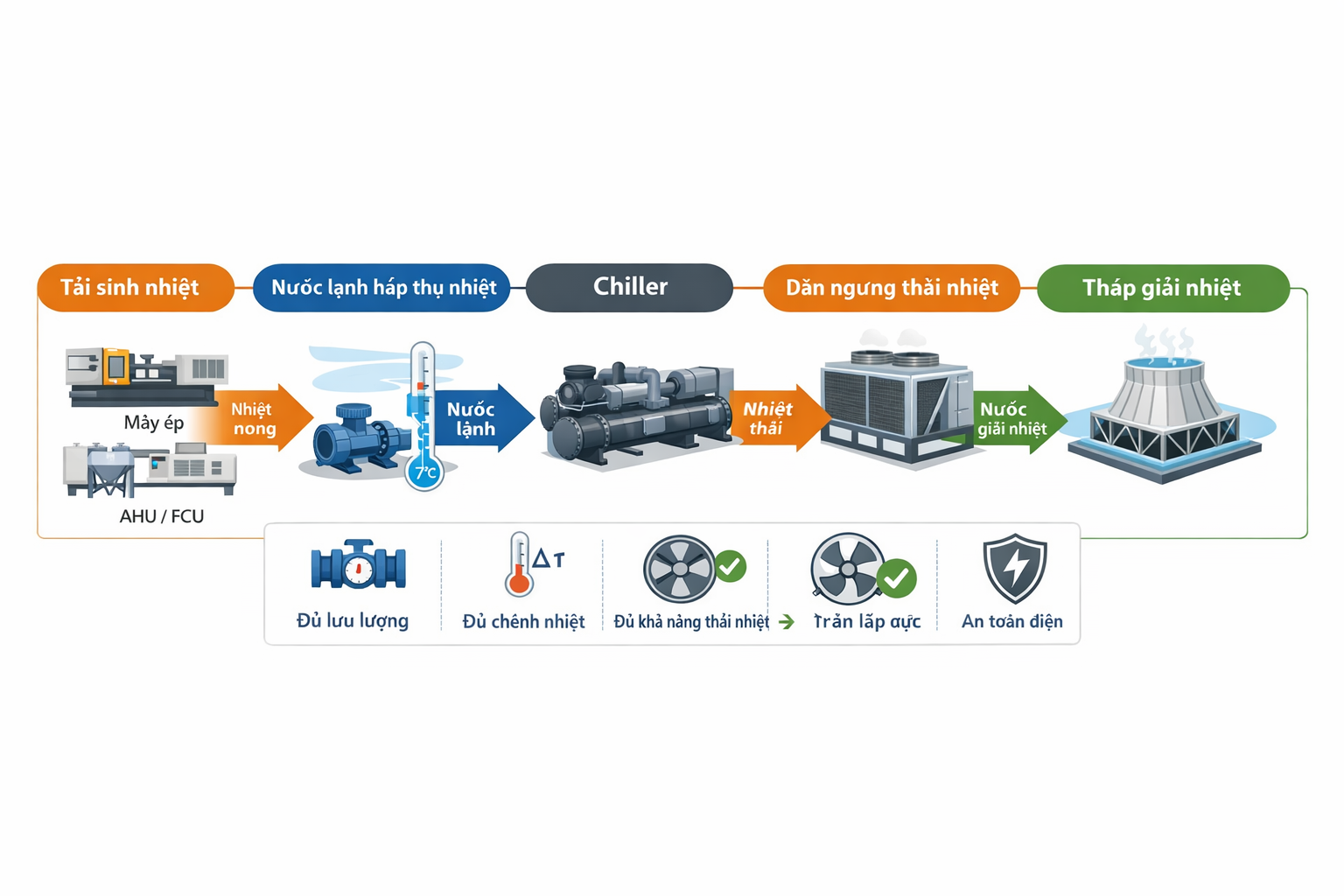

Chiller là trung tâm, nhưng không phải “tất cả”. Một hệ chiller công nghiệp luôn có hai mạch chính: mạch nước lạnh (đi đến tải) và mạch giải nhiệt (đưa nhiệt ra môi trường). Nếu một mạch yếu, cả hệ thống yếu. Hãy hình dung dòng chảy như sau: tải sinh nhiệt (máy ép, bồn trộn, AHU/FCU) → nước lạnh hấp thụ nhiệt → nhiệt đi vào chiller → dàn ngưng thải nhiệt → tháp giải nhiệt đưa nhiệt ra ngoài. Khi lắp đặt, nhiệm vụ của kỹ sư là đảm bảo từng mắt xích đủ năng lực: đủ lưu lượng, đủ chênh nhiệt, đủ khả năng thải nhiệt và đủ an toàn điện.

Quy trình lắp đặt chiller theo SOP kỹ thuật
Khảo sát trước lắp: tải nhiệt thực tế, nhiệt độ mục tiêu, thời gian chạy, điều kiện lắp đặt
Một SOP lắp đặt chiller nhà máy luôn bắt đầu bằng khảo sát và chốt yêu cầu. Không cần dài dòng, nhưng phải “đúng cái cần đúng”. Tải nhiệt thực tế có thể xác định bằng dữ liệu thiết bị (công suất máy, chu kỳ, lượng nhiệt thải), hoặc qua thông số vận hành hiện hữu (nhiệt độ vào/ra, lưu lượng, số máy chạy đồng thời). Với HVAC, cần bám thiết kế tải theo khu vực, thời điểm và mục tiêu nhiệt độ.
![]()
Bên cạnh tải, cần chốt nhiệt độ nước lạnh mục tiêu (ví dụ 7/12°C, 10/15°C…), vì nhiệt độ càng thấp thì yêu cầu cấu hình và hiệu suất càng khác. Cần làm rõ nhà máy chạy 1 ca hay 24/7, vì vận hành liên tục đòi hỏi độ ổn định và khả năng thải nhiệt “bền” qua giờ nóng cao điểm.
Điều kiện lắp đặt cũng phải khảo sát thực tế: vị trí đặt chiller (trong nhà/ngoài trời), không gian bảo trì, nguồn điện, hiện trạng tháp giải nhiệt, chất lượng nước tuần hoàn và tuyến đường ống. Nhiều hệ thống lỗi sau lắp không phải do thiếu công suất, mà do không gian đặt máy bí gió, đường ống quá dài hoặc chất lượng nước khiến fouling nhanh.
Template thông số khảo sát. Mẫu thông số khảo sát
- Ngành/ứng dụng: …
- Thiết bị/tải cần làm mát: …
- Nhiệt độ nước lạnh mục tiêu (vào/ra): … / … °C
- Thời gian vận hành: … giờ/ngày, … ca
- Khoảng cách tải – chiller (ước lượng): … m
- Hệ giải nhiệt hiện hữu (tháp/bơm): có/không, tình trạng: …
- Nguồn điện: …
- Ghi chú ràng buộc lắp đặt: …
Bố trí thiết bị & thiết kế đường ống: vị trí đặt chiller, tuyến ống, van–lọc–bypass, tối ưu lưu lượng
Bố trí chiller cần ưu tiên 3 mục tiêu: dễ bảo trì, thông thoáng để tản nhiệt, và tối ưu tuyến ống để giảm tổn thất áp. Đường ống nước lạnh thường bị lỗi ở các điểm “nhỏ mà nguy”: lắp thiếu van cô lập để bảo trì, không có điểm xả khí/điểm xả đáy, hoặc bypass đặt sai vị trí khiến nước đi tắt làm giảm hiệu quả trao đổi nhiệt.
![]()
Trong thiết kế tuyến ống, lưu lượng không chỉ là “có nước chảy”, mà phải đạt đúng dải lưu lượng thiết kế để dàn bay hơi trao đổi nhiệt ổn định. Nếu lưu lượng thấp, chiller dễ báo lỗi hoặc không đạt nhiệt độ; nếu lưu lượng quá cao, tổn thất bơm tăng và hệ thống kém tối ưu. Lọc Y là chi tiết cực hay bị xem nhẹ. Trong thực tế nhà máy, rác/cặn trong nước tuần hoàn có thể làm nghẹt lọc, giảm lưu lượng và gây lỗi “khó chịu” sau vài tuần chạy. Vì vậy, SOP chuẩn luôn có bước chọn vị trí lọc Y dễ vệ sinh và quy định lịch kiểm tra ngay trong giai đoạn bàn giao.
Đồng bộ hệ giải nhiệt (tháp giải nhiệt/bơm/nước tuần hoàn) để tránh lỗi áp cao sau lắp
Với các hệ chiller giải nhiệt nước, hệ giải nhiệt quyết định trực tiếp việc chiller có hay báo áp cao hay không. Nếu tháp giải nhiệt làm mát kém, nước giải nhiệt quay về dàn ngưng nóng hơn, áp suất ngưng tụ tăng và chiller sẽ trip để bảo vệ. Đây là cơ chế đúng của máy, nhưng là lỗi “thiết kế/lắp đặt” của hệ thống.
Đồng bộ hệ giải nhiệt bao gồm: chọn đúng bơm giải nhiệt để đạt lưu lượng, kiểm tra van/bypass để tránh nước “đi tắt”, đảm bảo tháp giải nhiệt vận hành đủ hiệu suất (quạt, béc phun, tấm tản nhiệt, mực nước). Đồng thời cần quan tâm chất lượng nước vì fouling dàn ngưng là nguyên nhân âm thầm khiến áp cao và tốn điện về lâu dài.
![]()
Nếu nhà máy đã có tháp giải nhiệt sẵn, SOP lắp đặt cần có bước “đánh giá năng lực tháp” theo tải dự kiến, thay vì mặc định “có tháp là đủ”. Đây là điểm tạo khác biệt về chuyên môn và cũng là tín hiệu E-E-A-T rõ ràng.
Đấu nối điện & điều khiển: nguồn điện, bảo vệ, interlock, các điểm cần kiểm an toàn
Đấu điện cho chiller công nghiệp không chỉ là cấp nguồn, mà là thiết lập hệ bảo vệ và liên động để hệ thống chạy an toàn. Interlock giúp đảm bảo chiller chỉ chạy khi các điều kiện tối thiểu đạt chuẩn, ví dụ bơm nước lạnh hoạt động, bơm giải nhiệt hoạt động, tháp giải nhiệt sẵn sàng, lưu lượng đủ.
Ngoài ra, các thông số cài đặt và cảm biến (nhiệt độ nước, áp suất, bảo vệ áp cao/áp thấp) cần được kiểm tra trước khi chạy thử. Trong nhiều sự cố thực tế, cảm biến sai lệch hoặc wiring lỗi khiến chiller báo lỗi dù hệ thống cơ khí vẫn ổn. Vì vậy checklist điện–điều khiển phải được coi là một phần của SOP, không làm “cho có”.
Chạy thử theo tải thực tế: cách test để không “chạy cho có” và tránh lỗi tái diễn
Chạy thử đúng không phải là bật máy chạy không tải vài phút rồi ký nghiệm thu. Một chạy thử có giá trị phải mô phỏng được điều kiện thực tế: tải tăng theo ca, nhiệt độ môi trường thay đổi và hệ giải nhiệt phải gánh nhiệt liên tục. Với nhà máy, nên chạy thử theo kịch bản tăng tải: bật lần lượt thiết bị hoặc tăng sản lượng theo khung giờ để xem chiller phản ứng ra sao.
Điều cần quan sát là tính ổn định của nhiệt độ nước lạnh, khả năng hồi phục khi tải tăng, và độ ổn định của áp suất ngưng tụ. Nếu chiller chỉ ổn lúc sáng nhưng trưa lỗi, đó là tín hiệu hệ giải nhiệt chưa đủ hoặc lưu lượng chưa đạt, cần chỉnh ngay trong giai đoạn chạy thử để tránh “đem lỗi vào vận hành”.
Hiệu chỉnh thông số vận hành: nhiệt độ cài đặt, lưu lượng, kiểm soát áp suất ngưng tụ, tối ưu điện năng
Hiệu chỉnh sau chạy thử là bước biến “chạy được” thành “chạy tối ưu”. Nhiệt độ cài đặt nên bám nhu cầu công nghệ, không cài thấp hơn mức cần thiết vì sẽ tăng tải và điện năng. Lưu lượng bơm cần được cân chỉnh để đạt hiệu quả trao đổi nhiệt tốt nhưng không gây tổn thất bơm quá lớn.
Với chiller giải nhiệt nước, kiểm soát áp suất ngưng tụ là điểm then chốt: nếu tháp giải nhiệt không đủ mát hoặc lưu lượng giải nhiệt thấp, áp suất ngưng tụ tăng và máy nén phải làm việc nặng hơn. Tối ưu điện năng thường nằm ở việc đồng bộ tháp–bơm–lưu lượng, chứ không chỉ nằm ở “bản thân chiller”.
Bàn giao & hướng dẫn đội nhà máy: vận hành cơ bản, lịch kiểm tra ngày/tuần, dấu hiệu cần gọi kỹ sư
Bàn giao tốt là bàn giao để đội vận hành tự kiểm soát được rủi ro. Thay vì hướng dẫn dài, hãy tập trung vào những điểm kiểm tra ngắn nhưng “trúng”: kiểm tra nhiệt độ nước lạnh vào/ra, quan sát tháp giải nhiệt, kiểm lọc Y định kỳ và theo dõi alarm bất thường.
Một lịch kiểm tra thực dụng cho nhà máy gồm: kiểm nhanh hàng ngày (nhiệt độ, alarm, tiếng ồn), kiểm hàng tuần (lọc Y, mực nước tháp, béc phun) và kiểm định kỳ theo tháng/quý (vệ sinh tháp, đánh giá fouling dàn ngưng). Khi thấy dấu hiệu như reset chạy lại được vài phút rồi lỗi, hoặc điện tăng bất thường, đó là lúc nên gọi kỹ sư để khoanh vùng nguyên nhân trước khi sự cố lan rộng.
Lỗi thường gặp sau lắp đặt & case mini
Lỗi áp cao sau lắp: nguyên nhân theo thứ tự ưu tiên và cách khoanh vùng nhanh
Lỗi áp cao sau lắp đặt chiller là nhóm lỗi có xác suất cao nhất trong nhà máy, đặc biệt vào giờ nóng. Cách khoanh vùng đúng là đi theo thứ tự ưu tiên từ hệ thống thải nhiệt:
Trước hết kiểm tra nhiệt độ nước giải nhiệt vào dàn ngưng: nếu nước vào đã nóng, lỗi là hệ tháp/giải nhiệt. Tiếp theo kiểm lưu lượng nước giải nhiệt: bơm yếu, van chưa mở hết, lọc Y nghẹt hoặc bypass mở. Nếu hai yếu tố này ổn mà vẫn áp cao, nghĩ đến fouling dàn ngưng hoặc tháp giảm hiệu suất do béc phun/tấm tản nhiệt bẩn. Chỉ sau cùng mới xét môi chất và cảm biến, vì đây là nhóm ít gặp hơn trong bối cảnh “lỗi sau lắp”.
Điểm quan trọng: nếu reset chạy lại được 5–15 phút rồi lại lỗi, thường nguyên nhân nằm ở lưu lượng/giải nhiệt/dàn ngưng, không phải “thiếu gas”.
Không đủ lạnh/dao động nhiệt: sai ở tải, lưu lượng hay thiết kế đường ống?
Không đủ lạnh sau lắp đặt thường có 3 nhóm nguyên nhân. Nhóm đầu là tải thực tế cao hơn dự kiến: số máy chạy đồng thời tăng, chu kỳ máy thay đổi hoặc nhà xưởng nóng hơn. Nhóm thứ hai là lưu lượng nước lạnh không đạt: bơm không đúng điểm làm việc, đường ống tổn thất lớn, lọc nghẹt hoặc xả khí kém. Nhóm thứ ba là thiết kế đường ống/bypass khiến nước đi tắt, làm chênh nhiệt không đúng và nhiệt độ dao động theo thời gian.
![]()
Cách xử lý đúng không phải tăng cài đặt thấp hơn để “cố kéo nhiệt”, mà là xác nhận lại tải, đo lưu lượng và kiểm lại tuyến ống/bypass. Khi đúng lưu lượng và đúng đồng bộ, hệ thống sẽ đạt nhiệt độ ổn định mà không cần ép máy chạy quá sức.
Case mini nhà máy: bối cảnh → lỗi phát sinh → xử lý → kết quả (có thông số mẫu)
- Bối cảnh: Nhà máy ép nhựa chạy 2 ca, tăng số máy ép chạy đồng thời vào giờ trưa. Hệ lắp chiller giải nhiệt nước, tháp giải nhiệt có sẵn.
- Lỗi phát sinh: Chiller báo áp cao từ 11h–15h, reset chạy lại được khoảng 10 phút rồi trip tiếp.
- Khoanh vùng: Nhiệt độ nước giải nhiệt vào dàn ngưng cao hơn bình thường; béc phun tháp phun không đều; lọc Y có nhiều rác khiến lưu lượng giảm.
- Xử lý: Vệ sinh lọc Y, thông béc phun, làm sạch khu vực tản nhiệt; sau đó lên lịch vệ sinh dàn ngưng và chuẩn hóa kiểm tra tháp theo tuần.
- Kết quả: Hệ thống ổn định trong giờ nóng, dòng điện máy nén giảm rõ rệt so với thời điểm trước khi xử lý (do áp suất ngưng tụ giảm khi thải nhiệt tốt hơn).
- Điểm rút ra là: lỗi áp cao trong ca nóng thường là bài toán thải nhiệt và lưu lượng, không phải bài toán “gas”.
Tư vấn lắp đặt chiller đúng chuẩn – Bảo hành kỹ thuật 12 tháng
Nếu bạn đang chuẩn bị lắp đặt chiller nhà máy hoặc hệ thống vừa lắp xong nhưng có dấu hiệu áp cao, không đủ lạnh hoặc tốn điện, hãy gửi ảnh alarm kèm các thông số cơ bản (nhiệt độ nước lạnh vào/ra, nước giải nhiệt vào/ra, thời điểm lỗi và tải đang chạy). Kỹ sư Thiết Bị Công Nghiệp Sài Gòn sẽ hỗ trợ chẩn đoán theo thứ tự ưu tiên, đề xuất bước xử lý nhanh để giảm thời gian dừng máy và tránh phát sinh chi phí không cần thiết. Các hạng mục triển khai được bảo hành 12 tháng, kèm quy trình hỗ trợ kỹ thuật rõ ràng để nhà máy vận hành ổn định lâu dài.
Nhận báo giá 15 phút • Gửi thông số • Gọi kỹ sư ngay • Hotline 0833 888 505 - 0833 068 698
Viết đánh giá
